Η λιγνιτική μονάδα της ΔΕΗ «Πτολεμαΐδα 5» βαδίζει στην επόμενή της ημέρα, που είναι το φυσικό αέριο. Το Υπουργείο Ενέργειας και Περιβάλλοντος με απόφασή του τη Δευτέρα 18 Μαΐου, αποφάσισε να εγκρίνει την τροποποίηση των περιβαλλοντικών όρων, σηκώνοντας την αυλαία για τη μετατροπή της σε μονάδα φυσικού αερίου.
Πρόκειται για μια σημαντική και απαιτούμενη έγκριση που εξασφάλισε -εν μέσων άλλων- η ΔΕΗ και η οποία έρχεται σε μια χρονική συγκυρία με ιδιαίτερο συμβολισμό, δεδομένου ότι την Παρασκευή έσβησαν τα φουγάρα του ΑΗΣ Αγίου Δημητρίου και η μοναδική εν λειτουργία λιγνιτική μονάδα της χώρας γίνεται όχημα της μεταλιγνιτικής εποχής.
Η απόφαση του ΥΠΕΝ όπως αναρτήθηκε στη ΔΙΑΥΓΕΙΑ, αποφασίζει την ‘’Έγκριση Περιβαλλοντικών Όρων εγκατάστασης και λειτουργίας της μονάδας παραγωγής ηλεκτρικής ενέργειας μικτής ονομαστικής ισχύος 660 MWe της εταιρείας «ΔΕΗ ΑΕ», με καύσιμο κονιοποιημένο λιγνίτη με δυνατότητα παροχής θερμικής ισχύος 140MWth, για τηλεθέρμανση, στο χώρο του εξαντλημένου ορυχείου Κομάνου του λιγνιτικού πεδίου Πτολεμαΐδας, του Δήμου Εορδαίας του Ν. Κοζάνης’’.
Σύμφωνα με τον σχεδιασμό της ΔΕΗ, η μονάδα θα σταματήσει οριστικά τη λειτουργία της με καύσιμο λιγνίτη στα τέλη του έτους, και με την έλευση του αγωγού φυσικού αερίου στη Δυτική Μακεδονία και τη μετατροπή της μονάδας σε συνδυασμένου κύκλου να έχει ήδη δρομολογηθεί, υπάρχουν όλα τα εχέγγυα για την επόμενη ημέρα της μονάδας.
Αγωγός φυσικού αερίου: Ένα κομμάτι του παζλ

Ένα κρίσιμο κομμάτι που συμπληρώνει το παζλ της μετατροπής της 5ης Μονάδας σε φυσικού αερίου, είναι τα εγκαίνια του αγωγού φυσικού αερίου Δυτικής Μακεδονίας, που θα γίνουν στις 26 Μαΐου στο Μετρητικό και Ρυθμιστικό Σταθμό Περδίκκα.
Το επίμαχο έργο χαρακτηρίζεται ως εμβληματικό, καθώς αφενός μεταφέρει φυσικό αέριο σε μια περιοχή που το έχει ανάγκη λόγω της τηλεθέρμανσης, αφετέρου έχει και τη δυνατότητα μεταφοράς υδρογόνου έως και 100%.
Με συνολικό μήκος 157 χιλιομέτρων και προϋπολογισμό 186 εκατ. ευρώ, ο νέος αγωγός επεκτείνει το Εθνικό Σύστημα Μεταφοράς Φυσικού Αερίου, συνδέοντας κρίσιμες περιοχές της Κεντρικής και της Δυτικής Μακεδονίας.

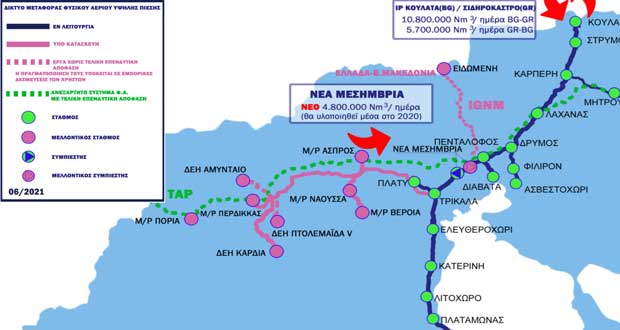

Όπως ήδη είχε γράψει ο «Π» από τις 22/7/21, ο νέος αγωγός διέρχεται από Πλατύ, Νάουσα, Βέροια. Στον Περδίκκα υπάρχει σταθμός του TAP, με κλάδο που καταλήγει στον π. ΑΗΣ Καρδιάς, τροφοδοτώντας τη ΣΗΘΥΑ.
Υπερσύγχρονη μονάδα συνδυασμένου κύκλου
Θα πρέπει να σημειωθεί πως το εγχείρημα της μετατροπής της «Πτολεμαΐδα V» σε μονάδα φυσικού αερίου, φέρει την υπογραφή της ΤΕΡΝΑ, καθώς ο όμιλος είχε υπογράψει με τη ΔΕΗ τον Μάρτιο, τη σύμβαση εκτέλεσης του έργου «Μετατροπή της Υφιστάμενης Ατμοηλεκτρικής Μονάδας ΑΗΣ Πτολεμαΐδας σε Μονάδα Συνδυασμένου Κύκλου με Εγκατεστημένη Ισχύ περί τα 420 έως 500 MW σε δύο φάσεις». Η σύμβαση εκτιμάται στα επίπεδα των 400 με 420 εκατ. ευρώ.
Για τη ΔΕΗ η εν λόγω μετατροπή είναι στρατηγικής σημασίας, με στόχο τη δημιουργία μιας υπερσύγχρονης μονάδας συνδυασμένου κύκλου (CCGT) με ισχύ περίπου 420 έως 500 MW (σε τελική φάση), σύμφωνα με τον σχεδιασμό που επικαιροποιήθηκε στα τέλη του 2025. Η τροποποίηση θα γίνει σε δύο φάσεις, με τις πληροφορίες από ενεργειακά site, να θέλουν ως ορίζοντα υλοποίηση για την ολοκλήρωση μετατροπής σε ανοιχτού κύκλου το ’27 και σε συνδυασμένου κύκλου το ’29.
Τι περιλαμβάνει η μετατροπή
Η μονάδα βρίσκεται στο εξαντλημένο ορυχείο Κομάνου, στο λιγνιτικό πεδίο Πτολεμαΐδας, στον Δήμο Εορδαίας της Π.Ε. Κοζάνης. Σύμφωνα με την απόφαση, η λειτουργία με λιγνίτη προβλέπεται έως τις 31 Δεκεμβρίου 2028, ενώ η λειτουργία με φυσικό αέριο μπορεί να συνεχιστεί έως τις 28 Ιανουαρίου 2037, εφόσον δεν υπάρξει ουσιώδης μεταβολή στα δεδομένα βάσει των οποίων εκδόθηκε η περιβαλλοντική έγκριση.
Παράλληλα, η ΔΕΗ υποχρεούται να δηλώσει εγγράφως στο ΥΠΕΝ την ημερομηνία οριστικής παύσης λειτουργίας της μονάδας με καύσιμο λιγνίτη.
Η απόφαση ξεκαθαρίζει ότι δεν επιτρέπεται η παραγωγή ηλεκτρικής ενέργειας με ταυτόχρονη καύση λιγνίτη και φυσικού αερίου. Για τη λειτουργία με φυσικό αέριο προβλέπονται νέες και συμπληρωματικές εγκαταστάσεις, μεταξύ των οποίων σταθμός υποδοχής φυσικού αερίου, αεριοστρόβιλος, καπνοδόχος και βοηθητικοί λέβητες.
Ως προς τη δυναμικότητα, η μονάδα διατηρεί ονομαστική ισχύ 660 MWe όταν λειτουργεί με λιγνίτη, με δυνατότητα παροχής θερμικής ενέργειας έως 140 MWth για την τηλεθέρμανση της Πτολεμαΐδας. Με φυσικό αέριο, η ισχύς της ορίζεται σε 318,25 MWe σε ανοιχτό κύκλο και σε 471,8 MWe σε συνδυασμένο κύκλο, σε συνθήκες ISO. Ιδιαίτερη σημασία για τη Δυτική Μακεδονία έχει και το σκέλος της διαβούλευσης.
Η Επιτροπή Περιβάλλοντος της Περιφέρειας Δυτικής Μακεδονίας γνωμοδότησε κατά πλειοψηφία θετικά υπό όρους για τη Μελέτη Περιβαλλοντικών Επιπτώσεων, ενώ το Δημοτικό Συμβούλιο Εορδαίας τάχθηκε υπέρ της διατήρησης και παράτασης λειτουργίας της Μονάδας V με λιγνίτη και κατά της μετατροπής της σε μονάδα φυσικού αερίου.
Η απόφαση περιλαμβάνει επίσης όρους για την κατανάλωση νερού από τη λίμνη Πολυφύτου. Η μέγιστη ετήσια αντλούμενη ποσότητα ορίζεται σε 10.990.000 κυβικά μέτρα όταν η μονάδα λειτουργεί με λιγνίτη και σε 3.080.500 κυβικά μέτρα όταν λειτουργεί με φυσικό αέριο.
Τέλος, τονίζεται ότι οι γνωμοδοτήσεις των αρμόδιων υπηρεσιών λήφθηκαν υπόψη, ενώ δεν διατυπώθηκαν ενστάσεις ή αντιρρήσεις πολιτών ή φορέων εκπροσώπησης τους.
Θυμίζουμε ότι κατά της αλλαγής της Μελέτης Περιβαλλοντικών Όρων της Μονάδας 5 του ΑΗΣ Πτολεμαΐδας 5, είχε ταχθεί στις αρχές Απριλίου το δημοτικό συμβούλιο Εορδαίας, στη γνωμοδοτική του εισήγηση. Ενώ, θετική γνωμοδότηση, κατά πλειοψηφία, είχε δώσει η Περιφερειακή Επιτροπή Δυτικής Μακεδονίας.
