Με γοργούς ρυθμούς τρέχει την κατασκευή της της Μονάδας Συμπαραγωγής Ηλεκτρισμού και Θερμότητας Υψηλής Απόδοσης (ΣΗΘΥΑ) η ΔΕΗ με στόχο την κάλυψη των αναγκών της Τηλεθέρμανσης στη Δυτική Μακεδονία, με το έργο να εξελίσσεται κανονικά μέσα από μια επένδυση 80εκ. ευρώ. στο οικόπεδο του ΑΗΣ Καρδιάς.
Πρόκειται για ένα απαιτητικό έργο με ιδιαίτερα τεχνικά χαρακτηριστικά, που σχεδιάστηκε από τον Όμιλο ΔΕΗ, σε συνεργασία με τα εμπλεκόμενα μέρη του Μνημονίου, και θα διασφαλίζει την απρόσκοπτη παροχή θερμικής ενέργειας στο διασυνδεδεμένο σύστημα τηλεθέρμανσης της Δ. Μακεδονίας, λαμβάνοντας υπ’ όψιν και μελλοντικές επεκτάσεις του συστήματος, όπως προσδιορίστηκαν από τις Δημοτικές Επιχειρήσεις Τηλεθέρμανσης.
Το χρονοδιάγραμμα της ΔΕΗ δεν προβλέπει λειτουργία της νέας μονάδας πριν την θερμική περίοδο 2027-2028(σ.σ. θεωρητικά η μονάδα θα είναι έτοιμη στο τέλος του 2026), με το κρίσιμο ερώτημα να παραμένει η διασφάλιση της παροχής Τηλεθέρμανσης στην πόλη της Κοζάνης που μετά το οριστικό τέλος των περιβαλλοντικών όρων στον ΑΗΣ Αγ. Δημητρίου το Μάιο, μένει κυριολεκτικά στον αέρα.

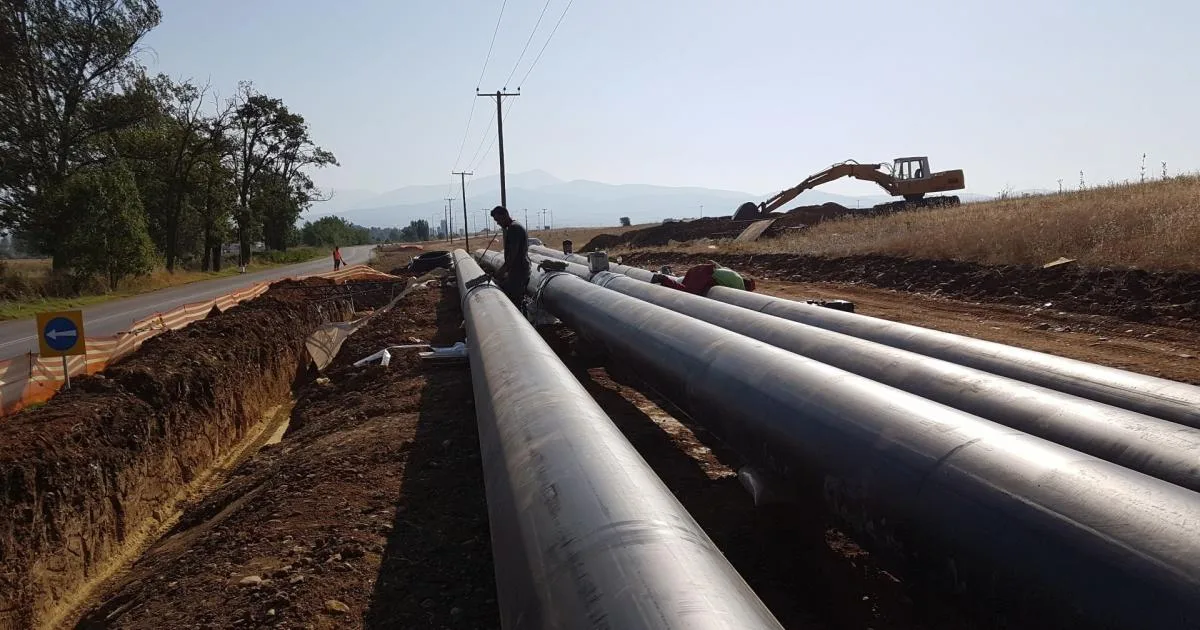

Το έργο διασύνδεσης του αγωγού με το διασυνδεμένο σύστημα Τηλεθερμάνσεων, βρίσκεται στα… αζήτητα, καθώς μπορεί η διαγωνιστική διαδικασία να έβγαλε ανάδοχο, η σύμβαση όμως δεν έχει υπογραφεί καθώς λείπει ένα βασικό κομμάτι της. Τα χρήματα…
Χρήματα που πρέπει να δείξει η ΔΕΥΑΚ ως ιδία συμμετοχή(σ.σ. περίπου 5εκ. ευρώ) και αυτή τη στιγμή δεν φαίνεται να έχουν διασφαλιστεί, ενώ μεγάλο ερωτηματικό παραμένει ο χρόνος έναρξης των εργασιών ενός πολύπλοκου έργου με χρονοδιάγραμμα υλοποίησης τους 18 μήνες.
Παρά τις διαβεβαιώσεις της δημοτικής αρχής πως η σύμβαση θα υπογραφόταν στις μέχρι τέλη Νοεμβρίου ή αρχές Δεκεμβρίου(σ.σ. δήλωση Προέδρου της ΔΕΥΑΚ στο δημοτικό συμβούλιο στα τέλη Σεπτέμβρη), κάτι τέτοιο δεν έχει συμβεί.
Όπως είναι αντιληπτό ΔΕΗ και Δήμος Κοζάνης- ΔΕΥΑΚ δεν συμβαδίζουν σε επίπεδο χρονοδιαγραμμάτων για τα έργα που οφείλουν να εκτελέσουν για την επόμενη ημέρα των Τηλεθερμάνσεων με τους προβληματισμούς από πλευράς Επιχείρησης στην Αθήνα, να έχουν εκφραστεί ουκ ολίγες φορές προς τη δημοτική αρχή.
Αντίθετα καμία καθυστέρηση δεν προκύπτει πως θα υπάρξει στην τοποθέτηση των λεβήτων πετρελαίου, οι οποίοι θα λειτουργήσουν την Τηλεθέρμανση της Κοζάνης την περίοδο 2026-2027, έργο πουτ έχει αναλάβει η ΔΕΗ, με τεχνικούς της να επιβλέπουν τις προηγούμενες ημέρες το χώρο εγκατάστασης λίγο πριν την έναρξη των εργασιών.
Βεβαίως η λειτουργία της Τηλεθέρμανσης με λέβητες πετρελαίου αποτελεί θηλιά στο λαιμό για τη ΔΕΥΑΚ και κατ’ επέκταση μια σοβαρή απειλή για τους καταναλωτές, αν και εφόσον δεν υπάρξει γραπτή- και όχι προφορική- δέσμευση για την κάλυψη του κενού που θα προκύπτει στην τιμή μονάδας και προφανώς θα εκτοξεύσει τους λογαριασμούς.
